 赤川頭首工からの取水を農業用水として使用する場合には、河川管理者(国土交通大臣)の許可を受ける必要があります。これが「水利権」であり、許可を受けた者(※1)は「水利使用規則」や「河川法」を遵守しなければなりません。
 例年お知らせしておりますとおり、水利権により水田への掛水が可能になるのは4月26日からです。
 水の利用方法を誤れば水利権の取り消しにつながる恐れがあります。必ずルールに則った水管理を行い、違法な水利用(※2)は絶対にしないで下さい。

※1 : 許可を受けた者とは
赤川頭首工は農林水産大臣、青龍寺川及び内川は庄内赤川土地改良区理事長

※2 : 違法な水利用とは
河川法第102条により、
河川法に違反して水を利用した場合は、一年以下の懲役又は50万円以下の罰金に処されると共に、水利権の取り消しもあり得ます。
河川法により許可を得ている水利権は、4/26~9/15までです。






 令和5年度 用水情報




▼令和5年度 用水計画・実績表


代掻き期最大取水量を100%として、定められた取水量の中で計画を立てています。


計 画
実 績 計 画 実 績
期別 用水量 割合 用水量 割合 期別 用水量 割合 用水量 割合





4月11日 ~ 15日 11.881 28% 11.881 28% 7月 1日 ~  5日 19.479 47% 19.479 47%
4月16日 ~ 20日 16.752 40% 16.752 40% 7月 6日 ~ 10日 19.479 47% 19.479 47%
4月21日 ~ 25日 23.332 56% 23.332 56% 7月10日 ~ 15日 19.479 47% 19.479 47%
4月26日 ~ 30日 29.012 70% 29.012 70% 7月 16日 ~ 20日 24.867 60% 24.867 60%
5月 1日 ~  5日 35.229 85% 35.229 85% 7月 21日 ~ 25日 24.867 60% 24.867 60%
5月 6日 ~ 10日 41.446 100% 41.446 100% 7月 26日 ~ 31日 24.867 60% 24.867 60%
5月11日 ~ 15日 29.012 70% 29.012 70% 8月 1日 ~  5日 24.867 60% 24.867 60%
5月16日 ~ 20日 29.012 70% 29.012 70% 8月 6日 ~ 10日 24.867 60% 24.867 60%
5月21日 ~ 25日 29.012 70% 29.012 70% 8月11日 ~ 15日 24.867 60% 24.867 60%
5月26日 ~ 31日 29.012 70% 29.012 70% 8月16日 ~ 20日 24.867 60% 24.867 60%
6月 1日 ~  5日 24.867 60% 24.867 60% 8月21日 ~ 25日 24.867 60% 24.867 60%
6月 6日 ~ 10日 24.867 60% 24.867 60% 8月26日 ~ 31日 17.821 43% 17.821 43%
6月11日 ~ 15日 24.867 60% 24.867 60% 9月 1日 ~  5日 17.821 43% 17.821 43%
6月16日 ~ 20日 20.723 50% 24.867 60% 9月 6日 ~ 10日 17.821 43% 17.821 43%
6月21日 ~ 25日 20.723 50% 20.723 50% 9月11日 ~ 15日 17.821 43% 17.821 43%
6月26日 ~ 30日 19.479 47% 19.479 50% 9月16日 ~   取水停止


※4/11頭首工からの取水を開始しました。
※4/26代掻き期取水となりました。
※豪雨による赤川河川増水のため 5/6(土) 16:15 ~ 5/8(月)0:00まで取水を停止しました。
※5/11より普通期取水となりました。
※豪雨による赤川河川増水のため 6/16 (金) 8:30  ~ 6/17  (土) 9:00まで取水を停止しました
※豪雨による赤川河川増水のため 6/29 (木)  9:00  ~ 7/1    (土)   0:00まで取水を停止しました。
※豪雨による赤川河川増水のため 7/8   (土)  22:00  ~ 7/10  (月) 9:00まで取水を停止しました。
※豪雨による赤川河川増水のため 7/15 (土)    8:00  ~ 7/16  (月) 22:00まで取水を停止しました。
※豪雨による赤川河川増水のため 7/19 (水)   15:30 ~ 7/20  (木) 9:00まで取水を停止しました。
9/15 (金)頭首工からの取水を停止しました。





▼令和5年度 頭首工・ダム状況


 LinkIconR5頭首工ダム状況

※本情報は、山形県河川課、同砂防・災害対策課の承諾を得て掲載しております。尚、八久和ダム情報については、現在、関係部局と調整中につき掲載しておりません。

LinkIcon山形県の河川・砂防情報のページへ(外部リンク)

 令和5年度 用水情報





▼令和5年度 用水計画・実績表


代掻き期最大取水量を100%として、定められた取水量の中で計画を立てています。


  計 画 実 績
  期別 用水量 割合 用水量 割合





4/11~15 11.881 28% 11.881 28%
  4/16~20 16.752 40% 16.752 40%
  4/21~25 23.332 56% 23.332 56%
    4/26~30 29.012 70% 29.012 70%
    5/1~5 35.229 85% 35.229 85%
    5/6~10 41.446 100% 41.446 100%
    5/11~15 29.012 70% 29.012 70%
    5/16~20 29.012 70% 29.012 70%
    5/21~25 29.012 70% 29.012 70%
    5/26~31 29.012 70% 29.012 70%
    6/1~5 24.867 60% 24.867 60%
    6/6~10 24.867 60% 24.867 60%
    6/11~15 24.867 60% 24.867 60%
    6/16~20 20.723 50% 24.867 60%
    6/21~25 20.723 50% 20.723 50%
    6/26~30 19.479 47% 19.479 47%
    7/1~5 19.479 47% 19.479 47%
    7/6~10 19.479 47% 19.479 47%
    7/11~15 19.479 47% 19.479 47%
    7/16~20 24.867 60% 24.867 60%
    7/21~25 24.867 60% 24.867 60%
    7/26~31 24.867 60% 24.867 60%
    8/1~5 24.867 60% 24.867 60%
    8/6~10 24.867 60% 24.867 60%
    8/11~15 24.867 60% 24.867 60%
    8/16~20 24.867 60% 24.867 60%
    8/21~25 24.867 60% 24.867 60%
    8/26~31 17.821 43% 17.821 43%
    9/1~5 17.821 43% 17.821 43%
    9/6~10 17.821 43% 17.821 43%
    9/11~15 17.821 43% 17.821 43%
    9/16~ 取水停止


※4/11頭首工からの取水を開始しました。
※4/26代掻き期取水となりました。
※豪雨による赤川河川増水のため  5/6  (土)16:15 ~   5/8(月) 0:00まで 取水を停止しました。
※5/11より普通期取水となりました。
※豪雨による赤川河川増水のため 6/16(金) 8:30  ~  6/17(土)9:00まで取水を停止しました。
※豪雨による赤川河川増水のため 6/29(木) 9:00  ~  7/1(土)  0:00まで取水を停止しました。
※豪雨による赤川河川増水のため 7/8  (土)22:00  ~ 7/10(月)9:00まで取水を停止しました。
※豪雨による赤川河川増水のため 7/15(土) 8:00  ~  7/16(月)22:00まで取水を停止しました。
※豪雨による赤川河川増水のため 7/19(水)15:30  ~  7/20(木)9:00まで取水を停止しました。
※9/15 (金)頭首工からの取水を停止しました。





▼令和5年度 頭首工・ダム状況


 LinkIconR5頭首工ダム状況

※本情報は、山形県河川課、同砂防・災害対策課の承諾を得て掲載しております。尚、八久和ダム情報については、現在、関係部局と調整中につき掲載しておりません。

LinkIcon山形県の河川・砂防情報のページへ(外部リンク)




用水情報(過去データ)

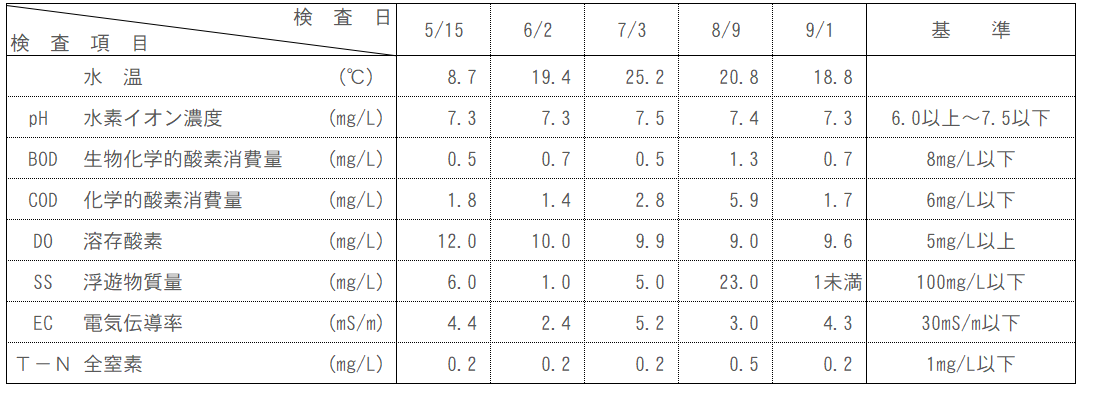

用水の水質調査(8月25日現在)



 毎年かんがい期4月26日~9月15日の間で5回水質調査を行っております。随時ホームページにて結果をご報告いたします。
